Gradnja kanalizacijskega omrežja je v zaključni fazi
Projekt Odvajanje in čiščenje odpadne vode v porečju Mure - 2. sklop v Občini Gornja Radgona se končuje
Prlekija-on.net, sreda, 11. februar 2015 ob 08:38
V okviru projekta Odvajanje in čiščenje odpadne vode v porečju Mure - 2. sklop (Občina Gornja Radgona) so praktično že zaključena dela vezana na prestavitev potoka Hercegovščak in izgradnjo platoja za centralno čistilno napravo (CČN). Osrednja dela še vedno potekajo na čistilni napravi, ki se gradi kot eno etažna zgradba z ravno armiranobetonsko streho in bo zajemala prostore za strojno zgoščevanje blata, kompresorsko postajo, elektroagregat, upravne prostore, laboratorij, prostor z elektro omarami, delavnico in skladišče, sanitarije, črno garderobo, belo garderobo, hodnik in kotlovnico. Izgradnja kanalizacijskega omrežja v skupni dolžini cca. 9 kilometrov, ki se izvaja vzporedno, je praktično zaključena. Opraviti je potrebno še nekaj manjših aktivnosti in asfaltiranje določenih cestnih odsekov na trasah posameznih kanalov. Izgrajeno je tudi že kanalizacijsko omrežje, ki bo priključeno na novo centralno čistilno napravo Gornja Radgona, ko bo dokončana.
Dela v okviru prestavitve potoka Hercegovščak in izgradnja platoja za
čistilno napravo so skoraj končana. Izvajalec mora izvesti le še
rekonstrukcijo obstoječega prepusta na potoku Hercegovščak in dokončati
zasaditvena dela v skladu s krajnskim načrtom. Ta dela bodo izvedena v
letu 2015.
Dostopna cesta do CČN bo asfaltirana do konca marca
2015. Izvajalec je do konca januarja 2015 izvedel konstrukcijski nasip
do zgornjega ustroja, položil komunalne vode in izvedel prepuste.

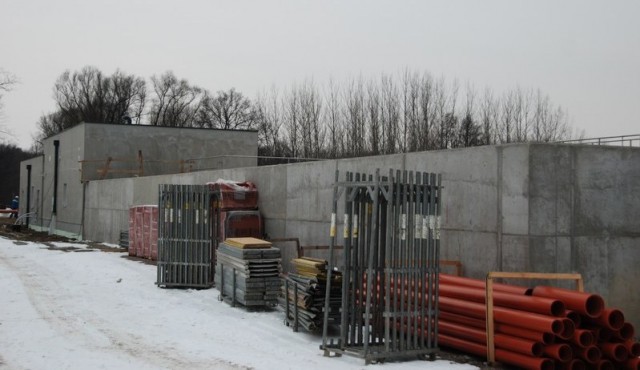

Objekt

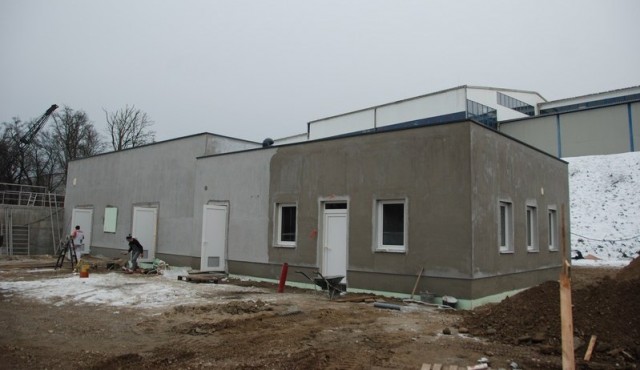

čistilne naprave je gradbeno v zaključni fazi. Izvedena so v glavnem
vsa gradbena dela, trenutno se izvajajo keramičarska in slikopleskarska
dela v upravnem delu, zaključujejo se fasaderska dela. Za dokončanje
vseh del na tem sklopu projekta bo potrebo dokončati še elektro dela in
montirati strojno opremo.
V okviru izgradnje objektov na
kanalizaciji so že izgrajeni zadrževalni bazen ZBO4, regulacijski objekt
RO1 in regulacijski objekt RO3 z razbremenilnikom ter izlivnim kanalom v
reko Muro. V januarju 2015 je izvajalec pričel z izgradnjo
zadrževalnega bazena ZBO4, volumna 300 m3, v okviru katerega je bil
izveden izkop gradbene jame, tesarska dela ter betonarska in
železokrivska dela. V sklopu regulacijskega objekta RO3 z
razbremenilnikom RO3 se je izvedel strojni izkop in planiranje gradbene
jame, tesarska dela in železokrivska dela. Predviden zaključek del na
čistilni napravi je april 2015, zaključek poskusnega obratovanja
čistilne naprave pa december 2015.
V okviru projekta je tlačna
kanalizacija že izgrajena, izgraditi je potrebno le še nekaj metrov
gravitacijske kanalizacije in zaključiti strojne in elektro inštalacije
za črpališča Č1, Č4 in Č6. V januarju 2015 je izvajalec tako končal z
izgradnjo okrog 98 odstotkov celotnega kanalizacijskega sistema, kar
pomeni 8.918 metrov od skupnih 9.074,50 metrov.
Župan Občine
Gornja Radgona Stanislav Rojko je na novinarski konferenci
povedal: »Veseli me, da se projekt izvaja po načrtih in terminskih
planih, saj je na to vezano tudi sofinanciranje projekta. Z zaključkom
projekta bomo tako uresničili naš cilj in namen, da storimo vse za
ohranitev narave in s tem poskrbimo za uspešnejši razvoj celotne
regije.«
V okviru projekta Odvajanje in čiščenje odpadnih voda
v porečju Mure (2. sklop - Občina Gornja Radgona) se izvajajo
podprojekti Izgradnja kanalizacije v Gornji Radgoni, aglomeracija 3064 v
dolžini ca 9.000 metrov, Izgradnja dostopne poti do čistilne naprave,
Izgradnja platoja za čistilno napravo, prestavitev potoka Hercegovščak,
Izgradnja čistilne naprave kapacitete 8.800 PE in Izgradnja objektov na
kanalizaciji. Vrednost celotnega projekta znaša 11.860.566,00 evrov in
ga delno financira Republika Slovenija, delno Kohezijski sklad Evropske
unije v okviru Operativnega programa razvoja okoljske in prometne
infrastrukture za obdobje 2007-2013, razvojne prioritete »Varstvo okolja
- področje voda«, prednostne usmeritve »Odvajanje in čiščenje
komunalnih voda«, delno pa ga bo financirala Občina Gornja Radgona.
Celoten projekt bo predvidoma zaključen do konca leta 2015.
